多涂乐吸音隔音涂料作为一种新型的绿色建筑材料横空出世!
01
产品介绍
多涂乐吸音隔音涂料(GY-100)拥有独家核心技术,主要应用于楼面和地面。
隔音涂料(GY-100)由新型的水性高性能阻尼树脂加入适量的其他阻尼类原材料以及相关水性助剂配制而成,其中包含阻尼填料、补强材料、阻尼防腐材料等,是具有减振降噪、隔音等一定密封性能的功能性涂料;同时具有耐侯性能好, 附着力好,水性环保等优良性能。
02
适用范围
适用于高档住宅等楼面地面,解决吸声降噪问题
同时,也适用于医院、学校、酒店客栈、办公楼、乡村别墅......等场所。
03
工艺流程

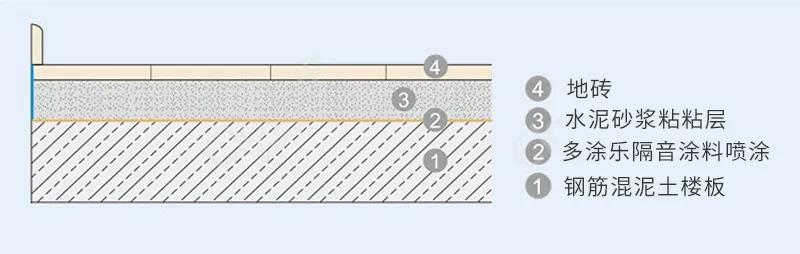

施工前准备一成品保护-喷涂基面处理一喷涂施工一喷涂场地清理-质量验收-喷涂层自然养护。
04
施工工艺
1、检查基面有无污物,尤其应注意不能有漏水痕迹。
2、喷涂基面处理:用压缩空气或高压水枪清理喷涂基面灰尘和污垢;如原基面已经损坏或有严重裂缝,应先进行修补。
3、对各种设备、管线和非喷涂部位防护遮挡,防止堵塞非喷涂部位及通风管线、孔。
4、清理工作面的障碍物,保证喷涂手的顺畅移动空间及其安全性,保持最佳喷射距离。
05

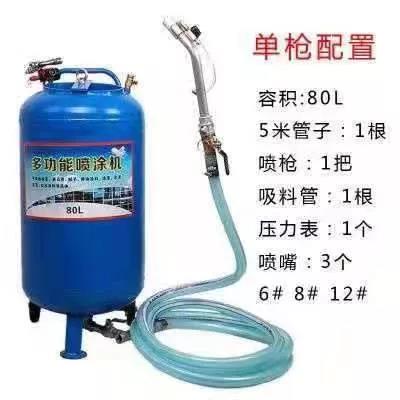

材料配制和调试
1、将隔音涂料放入喷枪内,并保持隔音涂料材料充足。
2、搅拌须至均匀,随用随开桶,冬季应注意避免冻结失效。
06
隔音涂料喷涂
1、喷涂设备调试,应严格按照设备操作说明,以保持隔音涂料喷涂速度均匀稳定。
2、与图纸核对校验,确定隔音喷涂部位,对非喷涂部位应做标记和必要的防护。
3、可一次喷涂完成3-5mm以上。
4、喷涂时喷枪距离基面应保持合格范围,以便获得较大的压实力和最小的回弹。
5、喷涂后的隔音涂料干燥维护,如果有需要,固化72小时后可进行修整、装饰等其他工序。
6、喷涂后的施工现场应及时清理,将回弹料及落地料装袋清除现场。
7、由甲乙双方进行验收,以图纸设计为验收标准,达到3-5mm或更厚。
8、施工结束后,进行成品的保护,尽可能减少磕碰等人为现象,如出现脱落现象,请及时进行修补。
左右滑动查看更多
07
施工注意事项
1、隔音喷涂施工时应与其他专业密切配合,及时铺设各种管线和套管,并核对留洞及预埋件的位置,严禁喷涂完工后开凿、振动、钻孔基面。
2、应做好干燥固化期间的成品维护,为确保成品不受污染,可进行铺盖、遮挡等方式;喷涂表层严禁人员和机具设备碰撞。
08
检测标准
符合GB/T19889.8-2006/ISO140-8:1997《声学建筑和建筑构件隔声测量第8部分:重质标准楼板覆面层撞击声改善的实验室测量》标准。
左右滑动查看更多
09
技术指标
